内蒙古锡盟风电场无线覆盖

发布时间:2025-07-10 18:44 31次浏览 作者:北京中讯慧通科技有限公司

   位于内蒙古锡林郭勒盟的乌宁巴图风电场竣工后,出于维护需求,急需在风电场覆盖区域实施无线网络覆盖,并将数据汇总传输到位于场区附近的升压站中。本公司受邀为其提供合理的解决方案并圆满完成。

项目重点

   风电场项目的无线覆盖存在两个难点:

       一是覆盖区域大、风机间距大,节点间较大的跨度往往是影响无线通信的一大难题;

       二是风电场附近地形起伏大,风机间存在部分遮挡,成为无线通信的又一难点。

设备选型

    乌宁巴图风电场项目中,我们采用了型号LM4000的自组网设备。LM4000为本公司的主力设备,应用案例多,基本素质过硬,能有效克服传输距离远这一大难点。

方案设计

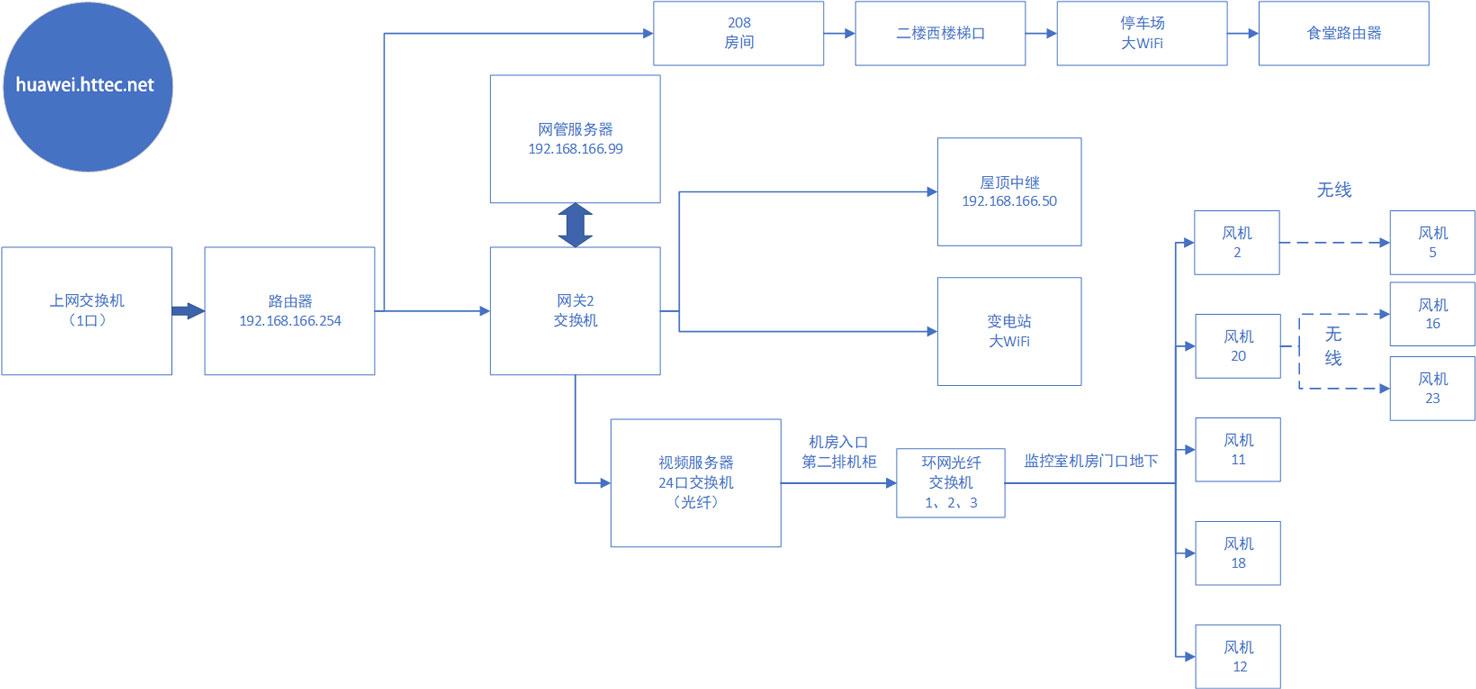

   针对地形起伏大的难点,我们通过合理的设计将设备定位在地势相对较高、风机间可视条件较好的几个中心风机上,结合风机自身70m的高度完成无线覆盖。通过8个风机将全场的33个风机包括检修道路完成无线覆盖。网络拓扑如下:

   通过风机2、5、12、16、18、20、23完成对项目区域的基本覆盖,并在位置过于偏远的11号风机单独加装设备保证项目完成度。

   供电系统为风机机舱内部电源提供,通过24V-POE供电方式为设备供电,避免过多线材为本就狭小的机场空间增加设计负担。

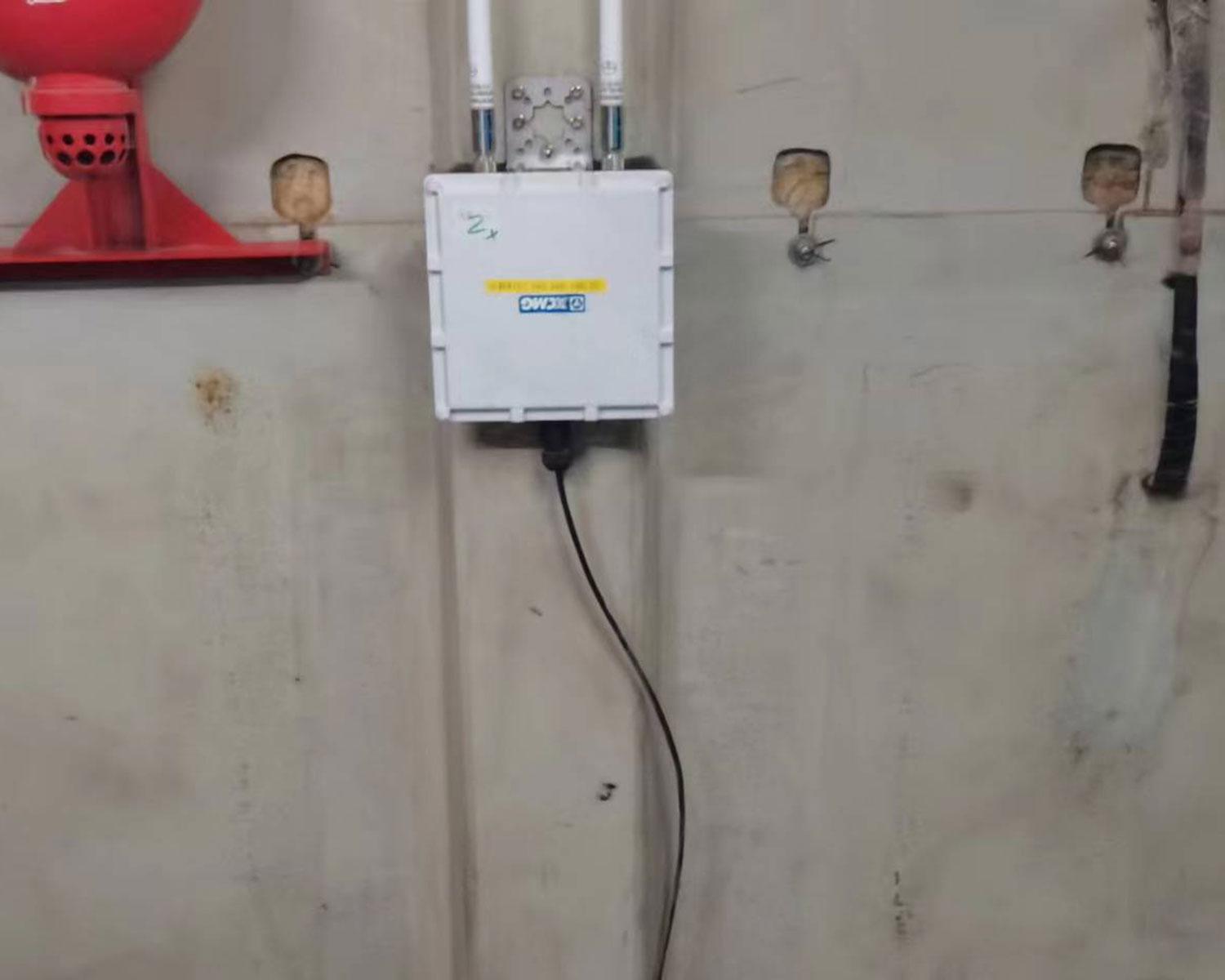

设备安装示意图:

数据中心机柜安装在升压站机房中:

带宽要求

   根据客户要求,覆盖区域内带宽要求达到20M,LM4000设备理想情况下带宽可以达到40M,完全满足实际需求。但由于设备安装在机舱内部屏蔽较强,且风机方向时刻旋转,扇叶偶尔遮挡部分信号,所以并不能达到40M的理想带宽,但仍然可以满足20M的项目需求。

项目实施

       安全性——项目实施过程严格按照安全要求进行,并保证至少2人同时作业。

       效率高——整个项目实施周期不超过20天(包括风速过高时停止施工)。

       标准化——机舱安装及升压站中心数据机房中,所有线材均双向标签标注,保证设备部署结构清晰可见。
